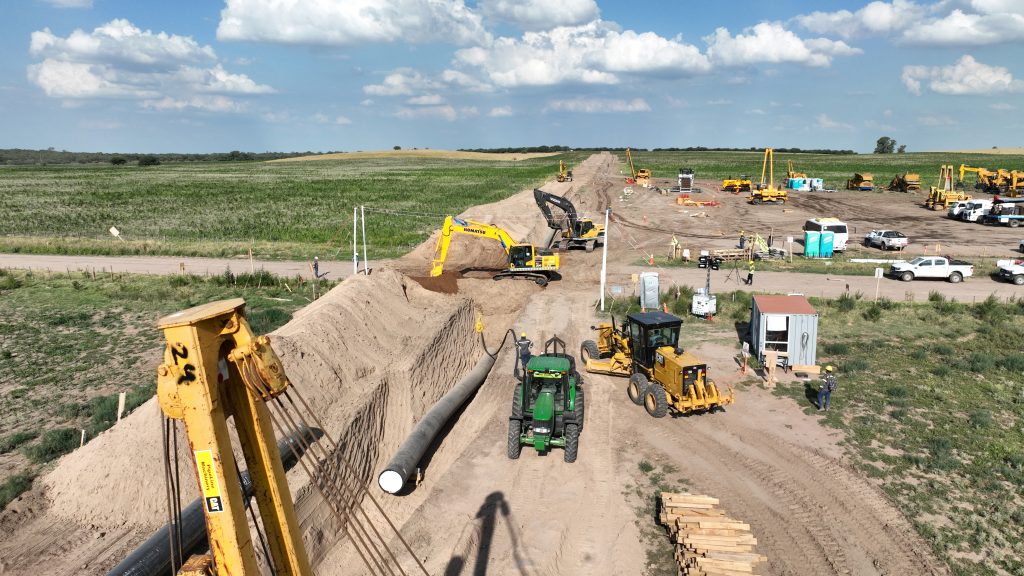

La construcción de los tramos 1 y 2 del gasoducto Néstor Kirchner que está a cargo de la UTE Techint – Sacde continúa avanzando a buen ritmo, según explicaron las compañías a través de un comunicado. En este sentido, detallaron que esto se debe a la movilización y puesta a punto del equipamiento de soldadura automática -que se utiliza por primera vez en el país- y la capacitación de nuevas especializaciones de operarios. En las Plantas de Doble Junta (PDJ) -que permiten soldar de forma industrial caños de 12 metros para transformarlos en «doble juntas de 24 metros-, ya se logró soldar el 50 % del total de tubos a instalar a lo largo del gasoducto.
Además, comunicaron que se completó la apertura del trazado donde será instalado el ducto. De acuerdo con la planificación, las plantas de doble junta completaron la primera etapa y fueron trasladadas. Ahora, se encuentran operativas en la segunda ubicación que tenían prevista.
Transporte de caños
En cuanto al transporte de los caños hasta su ubicación definitiva, las empresas informaron que el avance es óptimo. Los dos frentes de soldadura automática están superando la productividad prevista originalmente, avanzando en un promedio de 4 kilómetros de tubos soldados por día.
A su vez, a partir del avance de la traza, se montaron y equiparon tres campamentos además del obrador principal en Gral. Acha. Los dos nuevos campamentos, que fueron habilitados recientemente, cuentan con una capacidad operativa que se ampliará según lo previsto en el avance de las fases.
De los 4.000 empleados de diferentes provincias del país contratados por la UTE, más de 2.500 se ven afectados en la construcción de los renglones 1 y 2.
En este sentido, se realizó la capacitación de 80 sideboonistas como especialización clave para la bajada de tubos. Al mismo tiempo, el consorcio integrado por ambas compañías movilizó 1.000 equipos en tiempo récord.
